专项资金申报,为何必闯发改委「三道关」?读懂 “小国务院” 逻辑,从立项到资金下达,一步不通资金难落地

搜奇咨询
2026-10-25

如果你参与过资金的申报,一定有过体验:材料准备好之后,第一个要找的部门是发改委;被退回修改时,出具意见的部门也是发改委;最后拿到立项批复、项目代码、资金申请报告批复的,还是发改委。

财政局管钱,行业主管部门管技术,但发改委管的是"项目能不能立"——这个权力,让很多人把发改委称为"小国务院"。这个称呼是对其职能定位的准确概括。要搞懂专项资金申报,必须先搞懂发改委到底管什么。


一

规划政策核心解读



国务院是最高行政机关,管全国宏观政策、综合协调、重大项目决策。发改委的职能,本质上是在经济和投资领域扮演"小国务院"的角色:

第一,管宏观。 国民经济和社会发展规划、产业政策、投资导向,都是发改委牵头制定的。你的项目符不符合国家鼓励方向,发改委第一个把关。

第二,管协调。 专项资金申报涉及发改、财政、行业主管、自然资源、生态环境等多个部门。发改委是牵头协调方——项目能不能进盘子、进哪个盘子,发改委说了算。

第三,管项目。 从项目建议书、可行性研究报告、初步设计,到投资概算核定、项目代码发放、资金申请报告批复,全流程审批权集中在发改委。

简单说:财政局决定"钱怎么分",但发改委决定"哪些项目能上桌"。没有发改委的立项批复,财政的钱拨不出去。


二

专项资金申报中,发改委的"三道关"

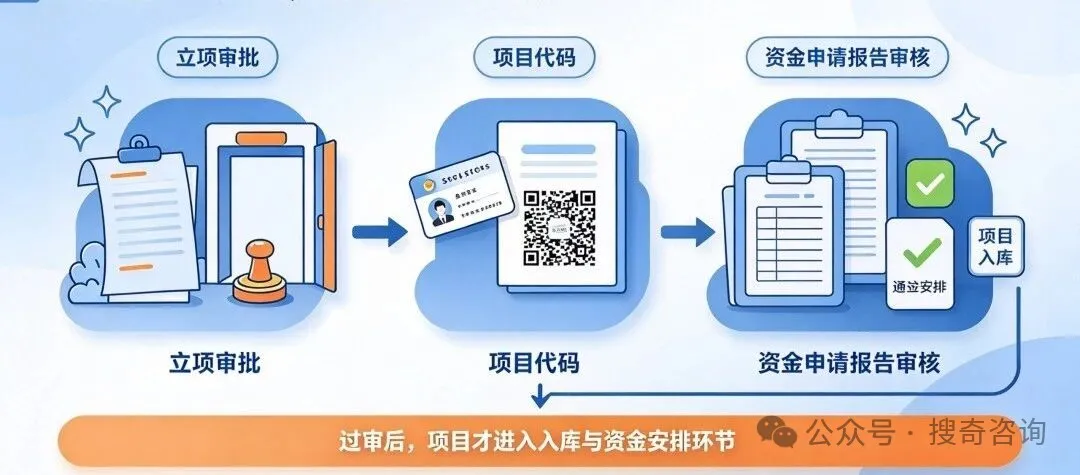

专项资金从申报到落地,一般要过发改委的三道关。任何一道卡住,资金就到不了账。




1
第一道关:立项审批——项目"准生证"



不管是政府投资项目还是企业投资项目,首先要拿到发改委的立项批复:

  • 政府投资项目:走审批制,需要项目建议书批复、可研批复、初设批复

  • 企业投资项目:走核准或备案制,需要核准文件或备案证明

2026年国办发13号文进一步强化了立项审批的刚性:对应由政府直接投资、资本金注入或实质性承担偿还责任的项目,严禁通过国企以企业投资备案形式规避政府投资项目审批。这意味着,立项审批的"实质认定"标准更严了,想"绕道"越来越难。




2
第二道关:项目代码——资金的"身份证号"



立项批复之后,发改委通过全国投资项目在线审批监管平台发放项目代码。这个代码是项目的唯一身份标识,贯穿审批、建设、资金拨付、竣工验收全过程。

没有项目代码:

  • 无法进入专项资金申报系统

  • 财政部门无法安排预算和拨付资金

  • 无法办理施工许可、竣工验收

2026年13号文明确要求,依托项目代码实现审批、建设、资金信息常态化共享。也就是说,项目代码不仅是"身份证",还是"全生命周期档案号"——你报的信息、建的情况、拨的款项,全部关联在这个代码下,报建分离的空间被彻底压缩。



3
第三道关:资金申请报告——能不能进"盘子"



专项债、超长期特别国债、中央预算内资金,都需要单独提交资金申请报告。这份报告由发改委审核,核心看三个问题:

  • 项目前期手续是否齐全(立项、用地、环评等)

  • 资金拼盘是否完整(中央资金、地方配套、自筹资金是否落实)

  • 项目是否具备开工条件(不能是"半拉子"工程或纸上项目)

发改委审核通过后,才会将项目纳入国家重大建设项目库或三年滚动投资计划,进入财政部门的资金分配流程。


三

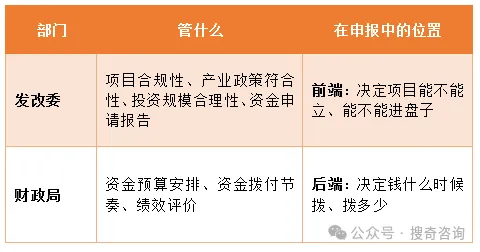

发改委 vs 财政局:分工不同,但发改委在前端



很多地方政府和国企有个误区:专项资金申请就是"找财政局要钱"。

这个理解错了一半。


逻辑顺序是:发改委先审项目 → 项目进盘子 → 财政局安排资金。

没有发改委的立项批复和资金申请报告批复,财政局即便想给钱,也走不了拨付程序。这就是为什么专项资金申报绕不开发改委的根本原因。


四

新变化:发改委的审核更"硬"了



国办发13号文落地后,发改委在专项资金申报中的角色发生了两个实质性变化:

变化一:提级论证——高风险地区项目审批权上收

债务风险较高的地区,重大项目不再由县里、市里"就近审批",而是要提级到更高层级论证。这意味着,这些地区的项目要想拿到发改委的立项批复,可研深度、资金平衡方案、债务风险评估必须按更高标准准备。

变化二:终身追责——审批部门的责任被压实

13号文明确实行政府投资项目决策终身负责制。发改委作为立项审批和资金申请报告审核部门,其审批人员要对审批结果终身负责。这直接导致一个结果:发改委审项目会比以前更严、更细、更谨慎。

对申报单位来说,这意味着:

  • 可研报告不能再"套模板"

  • 资金平衡方案必须做实

  • 前期手续必须"全齐"再报


五

给申报单位的实操建议





1
申报第一步:先对接发改委,不是先找财政局



很多单位习惯先跑财政局问"有没有额度",这是本末倒置。正确做法是:

  • 先与发改委投资科/股对接,确认项目是否符合申报方向

  • 了解本年度资金支持的领域和门槛

  • 拿到项目代码,再启动其他前期工作



2
可研报告按"终身追责"标准写



既然发改委审批人员要终身负责,你的可研报告就要成为他们的"护身符",而不是"烫手山芋":

  • 投资估算要有依据,不能拍脑袋

  • 资金拼盘要完整,中央资金、地方配套、自筹资金各是多少、到位时间,写清楚

  • 收益测算要保守,债务高风险地区收益覆盖倍数要达到1.3倍以上



3
项目代码尽早申领,全程维护



项目代码一旦发放,所有后续审批、建设、资金信息都会关联。建议:

  • 立项后第一时间申领代码

  • 开工、进度、竣工信息及时如实填报

  • 避免"报建分离"——报的数据和实际建设情况不一致,会被纳入信用记录

结   语

专项资金申报不是"找关系要钱"的游戏,而是一场以合规为前提、以项目质量为核心的筛选机制。在这个机制中,发改委站在最前端,手握立项审批、项目代码、资金申请报告批复三大关键权力。

理解发改委为什么被称为"小国务院",不是为了"搞定"某个部门,而是为了理解专项资金申报的底层逻辑——项目立得住、手续全、资金平衡方案过硬,才能通过发改委的审核,进入财政资金的分配流程。
