【揭秘】六网项目申报十大致命驳回原因:重复申报、收益造假、手续缺失、拼盘混乱——对照自查你踩了几条

搜奇咨询
2026-10-14

2027年六网项目省级预审淘汰概率将超过70%,踩中任意一个致命问题,省厅预审直接亮红牌,没有任何补正窗口。以下十条,每条都是评审系统中的一票否决项。

一

项目未纳入规划“户口本”

国债和专项债资金遵循一条铁律:先有规划,后有项目。

  • 申报超长期特别国债“两重”范畴的项目,须已列入国家或省级层面的专项规划文件;

  • 申报专项债券的项目,须已进入省级储备库并拥有唯一项目编码;

  • 六网各网项目须对应各领域专项规划——

  • 水网项目需纳入省级水安全保障规划;

  • 电网项目需对接能源发展“十五五”方案,

  • 算力网项目需符合省级数字经济布局。

在“政策契合度”这项30分的大项上直接归零,后面分数再高也无力回天。

二

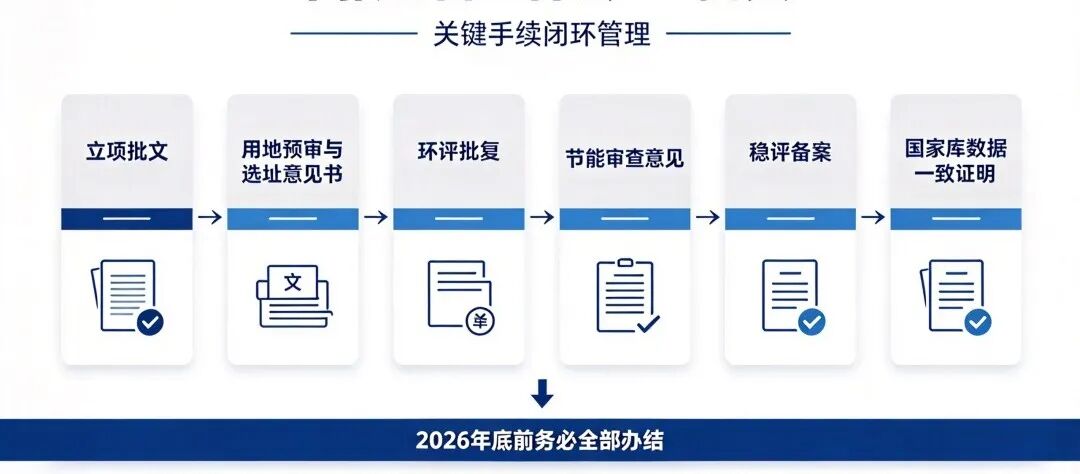

前期手续“五件套”不全

“五件套+一批文”是底线要求。

2025年全年,约有四分之一的申报项目因用地预审或环评手续缺失而被直接挡在门外。

必备材料包括:

1.     项目立项批文

2.      用地预审及选址意见书(自然资源部门盖章)

3.      环评批复文件(生态环境部门出具)

4.      节能审查意见(高耗能项目强制)

5.      社会稳定风险评估备案

6.      以及国家重大项目库与省级平台的数据一致证明。

未入库项目一律不安排中央投资。申请中央预算内投资补助资金的项目,应当通过投资项目在线审批监管平台申请项目代码,未纳入国家重大建设项目库的项目直接驳回。

所有手续务必在2026年底前全部办结,否则无法录入国家重大建设项目库。

三

重复申报同一建设内容

同一建设内容不得同时申报中央预算内投资和超长期特别国债,这是评审中的硬性排他规则。

两类资金同属中央财政,同一建设内容只能择一申报,不得重复申请。系统联网比对唯一项目代码,一旦发现重叠即取消本年度申报资格。

最常见的错误是:同一段管网既算在水网项目里,又算在地下管网项目里,被评审认定为重复申报。

资金拼盘叠加仅适用于同一项目的不同建设内容分项列支、分别兑现,子项目必须独立立项、分开核算、独立验收。

四

收益测算造假

专项债要求项目自身专项收入覆盖融资本息≥1.2倍,2026年重点项目要求1.3倍以上。

以下四类情形直接构成“收益测算造假”:

  • 虚增收入

  • 使用一般公共预算收入等不合规收入

  • 测算依据明显不合理

  • 土地出让或财政补贴收入占比超50%。

  • 审计重点关注

  • 项目收益与融资平衡方案是否经过审慎测算,

  • 是否存在“一地多用”、预估收益不真实等为融资而虚增收益的情况。

  • 收益测算需基于实际运营数据,如无实景数据,收入增长率不超过5%。

  • 收益全部依托项目本身使用者付费——水费、燃气费、算力租赁费、仓储冷链服务费、管廊舱位租金,以近3年区域运营真实数据为基数,保守测算增长率。

五

资金拼盘“注水”

国办发〔2026〕13号文对资金筹措方案提出硬约束:项目单位自有资金占比不得低于总投资额的40%,且必须拿出银行账户余额证明或金融机构出具的授信额度批复等佐证材料。

申报时,资金实际到位率须达到六成以上。

拼盘设计有两条硬约束:

  • 比例要匹配项目属性,不同资金之间存在排他规则。

  • 涉及两类财政性资金组合的,必须按建设内容拆分子项目,子项目独立立项、分开核算、独立验收,建设内容不得交叉重叠。

六

跨网包装子项目边界不清

六网的核心政策导向是统筹规划、廊道共享、多网协同,不再鼓励单网孤立建设。但跨网融合项目最容易踩的坑是:子项目边界划分模糊,导致同一内容多头申报或无法纳入任何赛道。

以一个典型的“水网+地下管网+算力”融合项目为例,正确拆法是三个子项目独立立项、分开核算、分别匹配资金渠道,但统一纳入片区整体实施方案,共享廊道资源和运维平台。

高频错误:是把三个子项目打包成一个大项目申报专项债,结果公益部分没有收益,拉低整体覆盖倍数。

七

触碰投向负面清单

投向违规包括:完全无收益项目(纯公益、无收费机制的道路养护、公园绿化等)、楼堂馆所(党政机关办公楼、会议中心、培训中心)、形象/政绩工程、房地产/商业项目、一般竞争性产业。

地下管网国债项目明确:仅支持市县规划区域内的地下管网改造项目,乡镇及农村区域的管网项目不在国债支持范围内;老旧小区配套管网改造项目严禁包含绿化、亮化、美化等国家明确不支持的内容。

超长期特别国债不得用于清偿政府拖欠的民营企业、中小企业账款,不得拨付给地方政府融资平台公司。

八

隐性债务风险

城投平台无经营性资产、依赖财政兜底偿还专项债或国债本息的,财政厅直接剔除储备库。新增隐性债务的情形包括:要求或变相要求财政兜底、承诺固定回报、违规担保等。

2026年一季度全国共发行9604亿元用于置换存量隐性债务的专项债券,完成全年限额2万亿元的48.02%。化债不实、虚假化债、以债还债,在穿透式监测系统面前已无法隐藏。

九

造价不合理

地下管网国债项目评审结果中,未通过项目的三大核心原因之首即为造价不合理。具体表现为两种极端情况:

  • 一是造价虚高,工程量与申报投资额严重不符,存在明显的资金“注水”;

  • 二是造价偏低,未将管网检测、智慧监测设备等必要投入纳入预算,评审专家对项目改造后能否达到漏损率控制在8%以下的标准存疑。

国债项目评审的核心要求是造价合理——项目工程量与投资额精准匹配,既不得虚增造价,也不能遗漏必要投入。

湖北某项目初期因方案笼统未通过评审,后续将项目定位从“笼统管网改造”精准调整为“易涝点专项改造”,完善造价核算后最终获得8500万元国债资金支持。

十

软建设方案不完善

当前国债项目评审中,软建设与硬投资处于同等重要的地位。

申报项目需明确回答三大核心问题:管网改造完成后由谁负责运营维护、运营维护资金来源如何保障、价格收费机制如何完善。

未通过项目中,多数仅明确了管网建设方案,未涉及运营维护机制和价格收费方案。项目申报需围绕创新投融资模式、健全运营维护体制、完善价格收费机制等方面完善软建设方案。

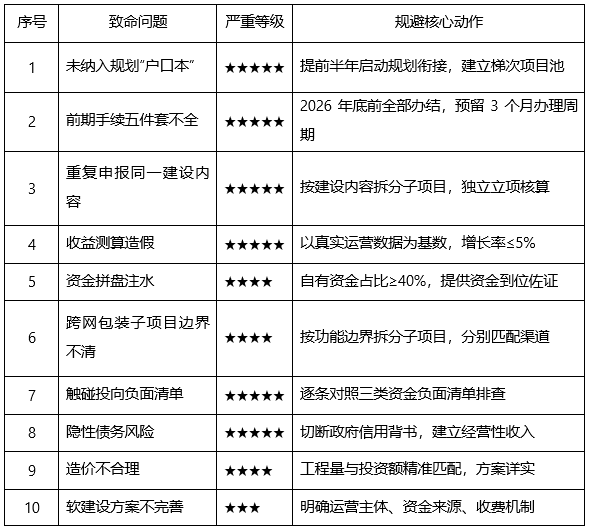

十项自查对照表


申报材料提交前,建议按上述十项逐条自查。省厅普遍采用“量化打分+红线否决”的双重筛选机制,踩中任意一个致命问题,没有任何补正窗口。前期手续缺失是驳回头号原因,建议至少在申报前三个月启动所有手续办理,涉及生态保护红线或基本农田的项目,时间预算还要更宽裕。
