“十五五” 国家计划完成管网建设改造77万公里,带动约5万亿元投资。2026 年超长期特别国债安排1600亿元,中央预算内投资、地方专项债均设置相关支持额度,资金供给充足,但项目申报约束不断收紧。
实际工作中经常面临资金渠道选择难题:
同一工程内容该申报特别国债还是城市更新专项?
不同子项目能否打包上报?综合管廊如何满足专项债1.2倍收益覆盖要求?

这类难题核心不在工程技术,而在于厘清资金边界。这篇文章不讲大道理,只帮你把谋划方向、资金渠道、拼盘方案串成一条闭环。
一
5大谋划方向:你的项目属于哪一类?
地下管网不是"挖路铺管子"这么简单。申报时,先把自己的项目精准归类,才能对号入座找到资金渠道。

这是77万公里改造任务中的大头,政策依据最充分、资金渠道最明确。
可报项目:
燃气管道:灰口铸铁管、满20年有隐患的钢管和聚乙烯管、居民橡胶软管更新、"瓶改管"
供水管网:水泥管、石棉管、无防腐内衬的灰口铸铁管、满30年有隐患的其他管道、二次供水设施
供热管网:满20年的管道、泄漏隐患大、热损失大的管道及低效换热站
申报提示: 北方采暖地区城市,供热管网改造是主战场。这类项目"政策依据+改造清单"双清晰,通过率最高。

完善城市排水防涝体系是住建部明确的首要任务。
可报项目:
雨污分流改造:市政道路管网与老旧小区同步、合流制改造与私接错接摸排同步
污水管网建设:主干管网排查检测与修复、污水处理厂系统化治理、黑臭水体治理与管网改造打捆
排水设施:管渠、泵站、排涝通道、调蓄设施、智慧平台
申报提示: 雨污分流项目建议与水环境治理打包谋划,收益测算更容易平衡。黑臭水体治理和管网改造往往互为因果,不要拆成两个独立项目。

管廊是集中敷设电力、通信、给水等管线的公共隧道,全国已建成约7700公里,十五五继续因地制宜推进。
可报项目: 城市新区、干线道路、轨道交通配套的综合管廊新建,含主体结构、消防通风、入廊管线敷设。
申报提示: 管廊项目最大的门槛不是建设,是运营。必须同步建立入廊收费机制,编制可行性缺口补助方案,否则专项债和政策性金融工具都进不来。

2026年政府工作报告新增部署,标志着地下管网智慧化改造正式上升为国家行动。
可报项目: 燃气管道相邻地下空间、供水管网、桥梁、排水管网等重点部位的物联网感知设备布设;城市级监测预警平台搭建。
申报提示: 生命线工程不必单独立项。把传感设备、监测平台系统纳入管网更新项目的建设内容,同步设计、同步施工、同步验收,资金跟着主体工程一起报。

2026年开始,管网普查已成为项目申报的前置工作。原则是"先体检后更新、无体检不更新"。
可报项目: 地下管线普查、风险评估、数字化建档、GIS系统建设、城市市政基础设施综合管理信息平台完善。
申报提示: 体检数据是后续所有申报材料的"底账"。改造点位、长度、投资,都要能在体检报告中找到依据。建议把普查费用纳入城市更新项目前期费用统筹。
二

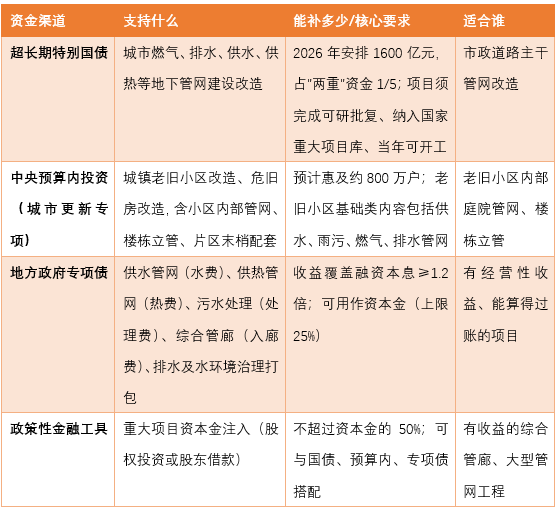

4大资金渠道:每一分钱该找谁要?
地下管网的资金渠道比物流网"精简"一些,但边界划分更严格,切错一刀就可能重复申报。

关键红线记住两条:
互斥红线:同一改造建设内容不得同时申报超长期特别国债和中央预算内投资城市更新专项
1.2倍:专项债收益覆盖融资本息的最低门槛。
三
资金拼盘方案:7个典型场景怎么组?
地下管网的资金拼盘,核心原则是"按空间切分、按属性归类"——主干走国债,末梢走预算内,有收益的走专项债,资本金不够的找政策性金融。
主力:超长期特别国债
组合:专项债(如涉及收费管网)+ 地方财政配套
注意: 国债是2026年地下管网的主力资金,1600亿专项额度。项目必须完成可研批复、纳入国家重大项目库、确保当年可开工。
主力:中央预算内投资城市更新专项
组合:与老旧小区改造整体打包申报,居民出资/专业经营单位出资兜底
红线: 小区内部管网和市政主干管网要切清楚。同一内容不能既报国债又报城市更新专项。
主力:超长期特别国债
组合:专项债(如与片区开发收益捆绑)
要求: 须列入城市排水防涝实施方案。
主力:中央预算内投资(水环境治理方向)
组合:专项债(污水处理费收益)
关键: 必须先完成管网排查检测,明确混错接点位和改造清单,否则预算内投资评审过不了。
主力:地方政府专项债 + 政策性金融工具
组合:入廊收费 + 可行性缺口补助
门槛: 必须同步建立入廊收费机制。没有运营方案,专项债和政策性金融都进不来。
主力:地方政府专项债
组合:纳入管网改造项目同步申报
要求: 须与省级生命线平台对接,覆盖高风险管网区域。
主力:超长期特别国债 + 专项债
组合:热费收益覆盖专项债部分
优势: 北方采暖地区供热管网有稳定的热费收入,专项债收益测算相对好做。
四
5条实操红线,踩中一个就白忙
红线1:先体检,再申报
2026年起,管网普查和体检是前置条件。没有隐患清单、问题清单、整改清单,申报就是"盲报"。建议地级及以上城市和县级市今年全面开展城市体检,把管网底账摸清楚,再把清单转化为分年度项目库。
红线2:同一内容,绝不重复申报
国债和城市更新专项是互斥的。实操中建议精细化拆分:市政主干管网走国债,小区内部管网走城市更新专项,有收益的配套设施走专项债,地方财政和居民出资兜底配套缺口。权责清晰、账目分明。
红线3:只改一次,不得重复开挖
管网改造最忌碎片化。同一片区、同一道路的各类管线,要统筹改造时序,与老旧小区改造、道路大修、街巷整治同步实施。有条件的区域结合综合管廊建设,从根本上消除"拉链马路"。
红线4:智慧化内容,同步纳入主体工程
生命线感知设备、监测平台、GIS系统,不要单独立项。作为管网更新项目的组成部分,同步设计、同步施工、同步验收,资金跟着主体工程一起报,评审通过率更高。
红线5:盯住申报窗口,卡好进度节奏
超长期特别国债:分批申报,须完成立项、确保当年可开工
城市更新专项:一般下半年省级汇总上报,次年下达投资计划
最优进度区间: 已完成立项、已开工且投资完成率在20%—50%之间。既有实物工程量支撑,又有后续资金需求,最容易通过评审。
结语
十五五时期,地下管网5万亿元投资、77万公里建设改造,意味着这张"里子工程"正在迎来集中建设期。
对项目方来说,地下管网申报的核心不是技术多先进,而是资金边界划得清不清、体检数据实不实、建设内容切得准不准。
记住三组对应关系:
市政主干管网 → 找超长期特别国债
小区内部管网 → 找中央预算内城市更新专项
有收益的设施 → 找专项债 + 政策性金融工具
把这三条线切清楚,项目就成功了一半。剩下的一半,交给扎实的体检数据和合规的前期手续。
